不用一块混凝土,中国再攀基建珠峰!比三峡还高134米,世界第一高坝为何用石头堆?

发布者:鼓捣么宁 2026-8-15 10:11

用石头和泥土堆出一座比三峡大坝还高一百多米的水电站,这听起来就跟天方夜谭似的。可这事儿还真就在四川干成了,大坝高315米,坝底宽1600米,往那一杵,直接刷新了世界纪录。

但这玩意儿又没浇多少水泥,全靠一层层石头沙子垒起来,万一垮了咋整?更让人想不通的是,据说造这个坝能让一滴水反复发22次电,这又是怎么算出来的?

01

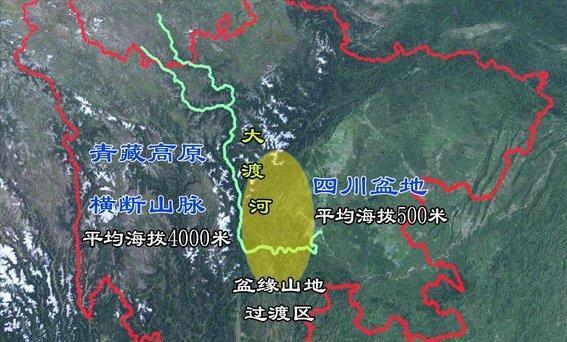

大渡河这条河,坐在那儿什么都不缺。

天然落差4175米,是全国十三大水电基地里资源排第五的主力。

换句话说,这条河的重力势能,理论上够喂饱很多座电站。上世纪五十年代,工程师们就开始沿着大渡河一段一段地勘测,到1977年,一份干流开发规划正式出来了——大意是,沿着这条河从上到下,一路建电站,用22级大坝把水能一口一口吃干净。

但计划里有个硬伤,一直没解决。

大渡河的水,丰水期和枯水期差得很远。汛期水冲冲的,雪山融水加上降雨,水量大得很;

一到秋冬枯水期,流量骤降,下游那一串电站就没水发电。

你建了22座电站,枯水期有一多半得停工。资源明摆着,但捞不上来,这是比没有资源更憋屈的事。

解法其实也清楚——在最上游建一个龙头水库,汛期拼命蓄水,枯期再慢慢往下放,让整条河的水流不断。

问题是,龙头水库往哪建。这个问题,在2003年之前,一直是个没落地的答案。

02

2003年,规划做了一次大调整。

原来的方案里,有个叫独松的坝址在下游,位置选得相对好建。

但有个麻烦:水库蓄起来,会把金川县城连同附近一大片开阔平原全淹掉。县城迁不了,良田也搬不走,这条路就被堵死了。

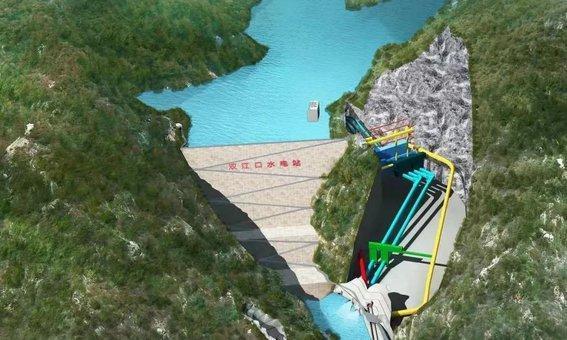

工程师们只好往上游找。最终把坝址锁定在足木足河和绰斯甲河两条河汇合的地方,叫双江口——这里没有县城,能保住金川。

为了保一座县城,把自己逼进了更难搞的峡谷。

新坝址的地形更窄,河道坡降更陡。

工程师算了一下,要在这个位置建一个能实现年调节功能的水库,坝高必须超过300米。

当时全球超过300米的土石坝,只有塔吉克斯坦的努列克一座,而且那座还不是在这种地质条件下建的。

这时候还没动一锹土,难题就已经排着队了。

03

坝址选定之后,下一个问题来得更具体:底下的地质到底是什么情况,能不能撑得住一座超级大坝?

勘测结果出来,让人沉默了一下。

坝址河床下面,不是岩石,是覆盖层——松散堆积的砂砾石,最厚的地方将近68米。这种东西遇水会发生形变,没法直接在上面建高坝。

三峡大坝之所以能用混凝土浇,是因为江底下是整块的花岗岩,坚硬完整,4000万吨的混凝土坐上去,纹丝不动。双江口底下这68米的覆盖层,根本撑不住那个重量,硬浇混凝土,不等蓄水,大坝自己就先往下沉了。

所以不是不想用混凝土,是地里根本不让用。

条件逼出了选择——只能用土石坝。

土石坝不靠硬撑,靠铺展,把重量分散到更大面积上,覆盖层受的力小了,就不会垮。

但这里有另一个担心:土和石头堆起来的坝,水会不会从里面慢慢渗出去?

04

这个问题,设计团队早就想到了。

土石坝不是把石头随便倒进去堆起来。

整个坝体从里到外,是一套分层结构:最中间是一道防渗心墙,用的是极细的砾石土料,颗粒小,孔隙小,水分子几乎渗不过去。心墙两侧是反滤层,再往外是过渡层,最外面才是大块的原石堆石区。

每铺一层土料,只有30厘米厚,振动碾压10遍之后,压实到25厘米,压实度要达到98.5%。每一层都要做200次以上的含水率检测,合格了才能铺下一层。

这不是随便堆的石头山,是精心设计的夹层结构。

每一层相互咬合,整体是柔性的。

遇上地震,石块之间能轻微错动,把那股冲击力分散卸掉,不会像混凝土坝那样整体受力、直接从中间裂开。

越看越觉得,土石坝用在这里,不是因为省事,是因为比混凝土坝更适合这个地方。

但施工的事还没完——这个工地在高原上,海拔2200米以上,冬天怎么办?

05

高原冬季,气温能低到让土料直接冻结。

填土的时候,土料必须保持一定的温度和含水率,冻了就失去了可塑性,压不实,填了也白填。

正常施工方案在这种条件下根本走不通。

工程团队最后想出来的办法,放在别处听起来有点异想天开:用气膜仓储把土料包起来,仓内温度恒定15摄氏度、湿度65%,像一个恒温的大帐篷,专门给土料住。

往坝面上铺的时候,用定日镜——太阳聚光装置——把阳光聚焦到坝面,直接加热。心墙土料的温度因此提升了5摄氏度以上。

这是这种技术第一次用在水电工程上。

效果是真的有用。

2023年夏天,连续暴雨让工地其他施工段因为含水率超标被迫停工,心墙区用着气膜和聚光加热,仍然以每天5000立方米的速度在推进。月填筑强度最终突破了20万立方米。

用太阳给大坝加温,这件事真实发生在四川大山里。

06

2020年4月,大坝进入全面填筑阶段。

此后,这座大坝平均每2天上升1米。

最多的时候,工地上同时有1800多名工人、600多台套大型机械在作业,30个作业面同时铺开。

往远了看,这件事其实从1977年就开始了。

那年的一纸规划,到2003年调整坝址,到2015年7月正式开工,到2020年全面填筑,再到2026年6月26日,首台机组并网发电——前后将近50年。

中间换了多少代工程师,没有详细统计,但数字在那里。大坝总填筑方量超4600万立方米,把这些土石方垒成一米见方的土墙,可以绕地球赤道一圈。

这里有个细节值得停一下:整个过程里,河床下面那68米的覆盖层,始终是不能动的约束条件。

所有的技术路线、所有的施工方案,都是在这个条件里找出路。

不是什么都想到了再开工,是边干边想,在约束里找答案。

07

大坝建好了,下面的问题是:水库里的水,怎么让整条大渡河上的22座电站都用上。

大渡河的水主要来自雪山融水和降雨,丰水期水量充沛,枯水期骤降。

22座梯级电站里,最下游的那些在枯水期几乎无水可用——水从上游下来,流进第一个电站,发完电放走,流进第二个,再发,依次往下。问题在于,没有人统一调度,每个电站单独运作,枯水期水少,谁也没有话语权,眼睁睁看着机组空转。

双江口的出现,把这个问题从源头解掉了。

它是最上面那个龙头,库容约29亿立方米,具备年调节能力——汛期把多余的水全拦进来,枯水期按照下游需要,有序往下放。这样,每一滴从双江口流下来的水,经过第一个电站发一次电,经过第二个再发一次,一直到22个电站全走完。

22次,不是一滴水在同一台机组里循环,是22个不同的电站各算一次。

这个设计的实际效果是:枯水期,下游21个梯级电站的保证出力增加了176万千瓦。

这相当于在枯水期凭空多出来了将近一座大型电站的输出。

08

176万千瓦换算成电量,就是每年增加约66亿千瓦时的补偿发电量。

66亿度,单独看可能没什么感觉。

放进整个大渡河流域里,它的意义在于:这部分电原本是不存在的,是枯水期应该消失的那部分,因为有了双江口的调蓄,它出现了。

双江口自身每年发电约77亿千瓦时。

加上带给下游的66亿度补偿,整个大渡河流域的电力体系,从此多了一块实实在在的收益。

国家能源集团在大渡河流域每年输送的清洁电力,如今超过600亿千瓦时。每年节约燃煤约1700万吨,减少二氧化碳排放约4600万吨。

4600万吨二氧化碳是多少?

全球每年因森林火灾释放的碳,大概在这个量级。双江口一座坝,填进去的是几十年的努力,释放出来的是这个数字。

这不是一座坝的发电量,是整条河系统调度的结果。

09

2026年6月26日,双江口水电站首台机组并网发电。

半个月后,第二台机组完成72小时试运行,也顺利投产。

从此前的那个坝址勘察说起,从1977年的规划说起,到这天,将近50年。不是没碰过困难——覆盖层太厚,没有先例;

高原冬季,无法正常施工;规划调整,坝址上移,难度更大。每一道卡,当时都没有现成的答案,都是从条件里逼出来的方案。

这座大坝最难的地方,不是315米的高度,是在那个高度,底下那68米的覆盖层。

很多人以为刷纪录靠的是投更多钱、用更好的材料。

双江口的纪录偏偏是因为用了不那么贵的材料——不是混凝土,是石头。因为地质不允许用混凝土,所以把土石坝技术做到了全球最高水平。

这一来一去,有点讽刺,但这就是工程的真实面目。

10

说到底,这座大坝之所以敢用石头堆,不是技术退步了,恰恰是因地制宜没办法的办法。底下的岩层撑不住,硬学三峡浇混凝土只会出事。

工程师聪明就聪明在没死磕一种方案,该软的软,该换的换。反过来看,现在好多事儿也是一样的理儿,条件不一样就不能硬抄别人成功的路子。

这地方适合用石头,换个地方可能就不行。咱们普通人过日子也一样,看见别人干啥赚了钱或者成了事儿,不能照搬,得先看看自己手头是什么样的条件。另外说句实在话,能把那么大一座坝在那么难搞的地方立起来,还没出啥大毛病,确实不是一般的本事。
